企业管理
蒙华铁路对鄂湘赣煤炭供需格局的影响分析
摘要:湖南省、湖北省、江西省三省一直是煤炭净调入省份,2018年三省通过铁路净调入量超过1亿吨。在华中三省缺煤大背景下,国家规划建设蒙华铁路,开辟北煤南运新通道。蒙华铁路预计在2019年建成通车,本文主要依据“两湖一江”既有供需格局来分析蒙华铁路建成后对“两湖一江”煤炭供需格局的影响。
关键词:蒙华铁路 鄂湘赣 煤炭供需
1、蒙华铁路概况与建设进程
1.1蒙华铁路概况

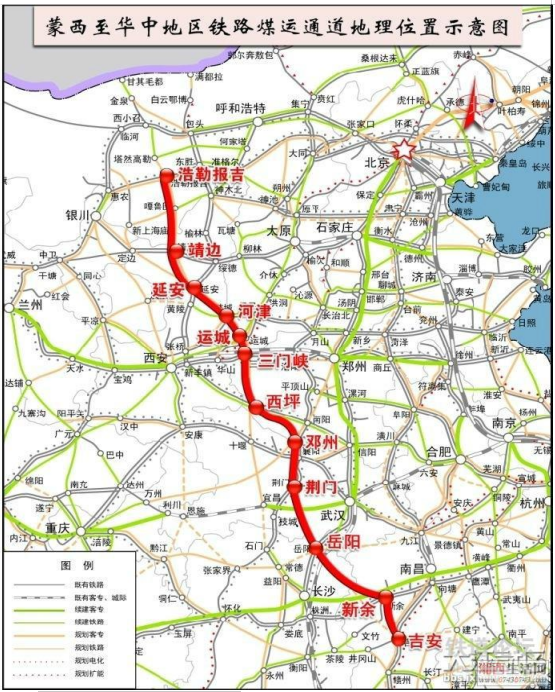

蒙华铁路是国内最长运煤专线--蒙西到华中煤运铁路,北起内蒙古浩勒报吉站,经内蒙古自治区、陕西省、山西省、河南省、湖北省、湖南省终点到达江西省吉安市,线路全长1837公里,规划设计输送能力为2亿吨/年。
蒙华铁路是继大秦线(山西大同至河北秦皇岛)之后国内又一条超长距离的运煤大通道。从内蒙古浩勒报吉出发,沿途经过的城市主要有:鄂尔多斯、陕西榆林、陕西延安、山西运城、河南三门峡(灵宝东)、河南南阳、湖北襄阳、湖北荆门、湖北荆州、湖南岳阳,江西宜春、江西新余,终点到达江西省吉安。设煤炭集输运站5座和临时煤堆场5个。投资概算1700亿元。
1.2蒙华铁路建设进程
蒙华铁路项目于2013年1月份获得国家批准,其中荆岳段开工在2012年10月16日上午开工,标志着这一纵贯我国南北、途经7省区、连接多条路网干线、衔接多条煤炭集疏运线路的大能力煤炭运输通道拉开建设帷幕,进入建设实施阶段。岳吉段在2015年4月28日上午10时许开工,河南段在2015年7月1日上午开工,2018年3月17日开始全线铺轨,标志着站前工程基本完成,项目建设进入了新的阶段。蒙华铁路预计将于2019年10月1日正式建成通车。
2、鄂湘赣三省经济发展现状
2.1湖北省经济发展现状
2018年,全省实现生产总值39366.55亿元,按可比价格计算,增长7.8%,快于全国1.2个百分点, 高于预期发展目标0.3个百分点。全省规模以上工业增加值同比增长7.1%,增速较上年降低0.3个百分点,高于全国平均水平0.9个百分点。固定资产投资同比增长11%,高于全国平均水平5.1个百分点[1]。
2014年-2018年湖北、全国经济发展速度对比表
类别地区 时间 | GDP增长值 | 规模以上工业增长值 | 固定资产投资增长值 | |||
湖北 | 全国 | 湖北 | 全国 | 湖北 | 全国 | |
2018年 | 7.8% | 6.6% | 7.1% | 6.2% | 11.0% | 5.9% |
2017年 | 7.8% | 6.9% | 7.4% | 6.6% | 11.0% | 7.2% |
2016年 | 8.1% | 6.7% | 8.0% | 6.0% | 13.1% | 7.9% |
2015年 | 8.9% | 6.9% | 8.6% | 6.1% | 16.1% | 9.8% |
2014年 | 9.7% | 7.4% | 10.8% | 8.3% | 20.4% | 15.3% |
2.2湖南省经济发展现状
2018年,湖南省地区生产总值36425.78亿元,同比增长7.8%,增速较去年同期提高0.3个百分点,高于全国平均水平1.2个百分点。全省规模以上工业增加值同比增长7.4%,增速较上年提高0.1个百分点,高于全国平均水平1.2个百分点。固定资产投资同比增长10%,高于全国平均水平4.1个百分点[1]。
2014年-2018年湖南、全国经济发展速度对比表
类别地区 时间 | GDP增长值 | 规模以上工业增长值 | 固定资产投资增长值 | |||
湖南 | 全国 | 湖南 | 全国 | 湖南 | 全国 | |
2018年 | 7.8% | 6.6% | 7.4% | 6.2% | 10% | 5.9% |
2017年 | 8.0% | 6.9% | 7.3% | 6.6% | 13.1% | 7.2% |
2016年 | 7.9% | 6.7% | 6.9% | 6.0% | 13.8% | 7.9% |
2015年 | 8.6% | 6.9% | 7.8% | 6.1% | 18.2% | 9.8% |
2014年 | 9.5% | 7.4% | 9.6% | 8.3% | 19.4% | 15.3% |
2.3江西省经济发展现状
2018年,江西全省地区生产总值21984.8亿元,按可比价格计算,比上年增长8.7%,实现了8.5%左右的预期发展目标,高于全国平均水平2.1个百分点,居全国第4、中部第1。规模以上工业增加值同比增长8.9%,高于全国平均水平2.7个百分点。固定资产投资同比增长11.1%,高于全国平均水平5.2个百分点[1]。
2014年-2018年江西、全国经济发展速度对比表
类别地区 时间 | GDP增长值 | 规模以上工业增长值 | 固定资产投资增长值 | |||
江西 | 全国 | 江西 | 全国 | 江西 | 全国 | |
2018年 | 8.7% | 6.6% | 8.9% | 6.2% | 11.1% | 5.9% |
2017年 | 8.8% | 6.9% | 9.1% | 6.6% | 12.3% | 7.2% |
2016年 | 9.0% | 6.7% | 9.0% | 6.0% | 13.3% | 7.9% |
2015年 | 9.1% | 6.9% | 9.2% | 6.1% | 15.3% | 9.8% |
2014年 | 9.7% | 7.4% | 11.8% | 8.3% | 18% | 15.3% |
综合来看,鄂湘赣三省经济发展速度均快于同期全国经济发展速度,且三省均位于长江沿线,在国家大力实施“长江经济带”战略背景下,三省发展潜力巨大。
快速的经济发展叠加巨大的发展潜力,支撑起三省未来对能源、钢铁等的巨大需求,从而拉升对煤炭的需求。
3、鄂湘赣三省煤炭需求与缺口情况
3.1湖北省煤炭需求与缺口情况
鄂湘赣三省之中,湖北煤炭缺口最大,湖北省属于煤炭资源匮乏省份,全省煤炭探明储量仅12亿吨,潜在储量仅10亿吨,截止2016年,湖北省煤炭储量3.2亿吨,全省煤矿开采均是小规模活动。资源量远远跟不上消耗量。
2018年湖北调入电煤4655.3万吨,同比增加880.5万吨;消耗电煤4591.6万吨,同比增加871.3万吨,电煤调入量、消耗量均创历史新高。
3.2湖南省煤炭需求与缺口情况
湖南省煤炭资源量略高于湖北省,截止2016年,湖南省煤炭储量6.62亿吨,公示产能3191万吨,煤矿数量389座。随着供给侧结构改革的深入,湖南省在煤炭去产能上继续发力,2018年重点关闭安全保障条件低风险大的煤矿、产能在9万吨/年及以下的煤与瓦斯突出煤矿、长期停工停产的“僵尸企业”、非法违规的煤矿以及安全质量和环保技术等不达标的五类煤矿,共计90处左右,到2018年底将煤矿数量控制在200座以内。
供给量的减少导致湖南煤炭缺口量逐渐增加,2018年湖南省全年消耗电煤3258.72万吨,同比增长28.7%。调入电煤2888.05万吨,占总消耗量的88.6%。
3.3江西省煤炭需求与缺口情况
截止2016年,江西煤炭储量3.36亿吨,核定产能2558万吨,煤矿数量372座。江西煤矿同样面临着生产规模小,生产条件复杂等问题,随着供给侧结构改革的推进,江西省出台煤炭去产能实施方案,预计“十三五”期间关闭退出煤矿283处以上,退出产能1868万吨以上。
2018年江西省电煤消耗量3817万吨,同比增加457万吨,其中煤炭调入3609万吨,同比增加503万吨。

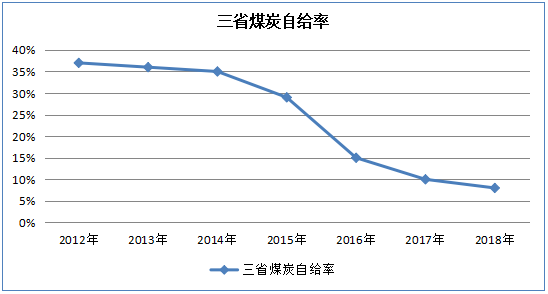

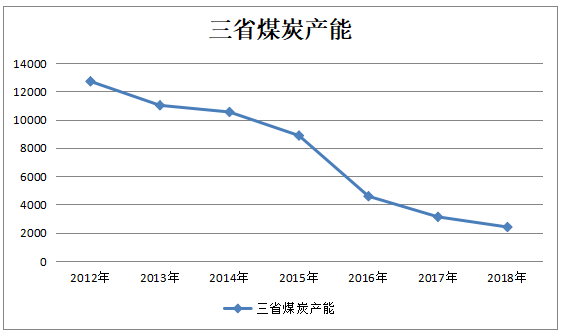

三省受自身煤炭资源条件影响,本身煤炭供给量不足,随着供给侧结构改革的深入推进,三省不断加强中小煤矿淘汰力度,煤矿产量和自给率逐年下降。
4、鄂湘赣三省目前煤炭调入情况
“两湖一江”目前煤炭调入方式有三种:第一,铁路运输;第二,水路运输;第三,公路运输。其中以铁路运输和“海进江”水路运输方式为主,公路运输方式为辅。
受煤炭行业供给侧结构改革影响,供往“两湖一江”的煤炭主要来源于三西地区,河南、安徽等省份由传统的煤炭净调出区转为净调入区,贵州、宁夏煤炭调出规模减少。
目前,煤炭铁路运输通道大体形成“七纵五横”。其中,“七纵” 主要包括晋陕蒙外运通道的焦柳、 京九、京广、蒙西至华中、包西;贵州外运通道的南昆和新疆外运通道的兰新、兰渝纵向通路。五横包括,晋陕蒙外运通道北通路(大秦、神朔黄、蒙冀、丰沙大、集通、京原)、中通路(石太、邯长、山西中南部、和邢)和南通路(侯月、陇海、宁西),以及锡乌、巴新横向通路;贵州外运通道的沪昆通路。
铁路直达“两湖一江”的煤炭主要走“七纵”路线,水路直达“两湖一江”的主要走“五横”线至环渤海港口下水,沿海进江逆流而上。
4.1“两湖一江”煤炭铁路调入路线
湖北煤炭调入通道以京广线、焦柳线、京九线、汉丹线为主,“三西”地区的煤炭经京广线、焦柳线、汉丹线到达湖北境内。
湖南煤炭调入以京广线、焦柳线、石长-益永线、沪昆线为主,其中北部来煤经京广线、焦柳线、石长-益永线入湘,南部贵州来煤经沪昆线入湘。
江西地区煤炭调入以陇海线、京九线、武九线为主,“三西”地区煤炭调入经陇海线转京九线入赣,或至湖北转武九线入赣。
4.2“两湖一江”煤炭水路调入线路
“两湖一江”河网遍布,水运便利,紧靠长江黄金水道,各省境内又有直通长江的干流,因此水运条件十分优越。水路运输主要是海进江,来煤渠道有两种:第一,“三西”地区经北部横向运煤通道在环渤海港口集港的煤炭;第二,国外进口煤炭。
海进江煤炭在长江口更换江轮之后沿长江逆流而上,经干姜、信江、饶河、修河等到江西省内各地,经汉江干流直达湖北中部和北部,经湘江到达湖南省内地区。
主要港口有江西九江港、南昌港;湖北武汉港、荆州港;湖南岳阳港、长沙港等等。
5、蒙华铁路建成后三省煤炭调入优势
5.1运费优势
5.1.1与原铁路运费相比
国家铁路综合运价一般在0.1630-0.1780元/吨·公里,根据蒙华铁路可行性研究报告,蒙华铁路综合运价为0.18元/吨·公里,略高于国铁价格。但是蒙华铁路由于是直达铁路,运距远远小于原有国铁,以乌审旗到荆门为例,原有国铁运距在1600公里左右,蒙华铁路运距在1050公里左右,比国铁缩短了500多公里运距,折合运费每吨比国铁降低80多元[2]。
5.1.2与海进江运费相比
海进江运费基本由三大部分组成,第一,通过大秦线、朔黄线运至秦皇岛、黄骅港的国铁运费;第二,通过海轮及江轮运输的水运费;第三,港杂费、过驳费等等。
仍以乌审旗到荆门测算,如走秦皇岛中转,则总运费为226元/吨(国铁费136元/吨、中转费27元/吨、水运费63元/吨);如走黄骅港中转,则总运费为201元/吨左右(国铁费109元/吨、中转费27元/吨、水运费65元/吨)。
通过蒙华铁路运输预计费用在189元/吨左右(运距1050*0.18),每吨运费比秦皇岛中转降低37元/吨,比黄骅港中转降低12元/吨。
5.2运力优势
“两湖一江”原煤炭调入通道京广线、京九线均是客货两用线,运力优先保证客运,在迎峰度夏、迎峰度冬期间叠加客运量增加、天气因素影响,货物运力难以保证,对煤炭保供形成严峻考验。
蒙华铁路规划运力达到2亿吨/年,建成后 “三西”地区的煤炭将直达“两湖一江”,同时蒙华铁路沿线配套建设荆州煤炭铁水联运储备基地、华容煤炭铁水联运储备基地、新余煤炭储备基地等等。综合来看,蒙华铁路将极大缓解“两湖一江”原有铁路运力不足的格局。
5.3时间优势
蒙华铁路是直达线,与原有国铁相比,第一,运距减少较多,以乌审旗到湖北荆门为例,蒙华铁路运距较国铁减少500多公里,且越往江西段,运距减少更多;第二,由于原有国铁基本是客货两用,优先保证客运,而蒙华铁路属于运煤专线,以货运为主,因此在时间上更有保证,运输效率更高。
与海进江相比,时间优势更为巨大,第一,海进江运输距离较长,基本运距在3500公里以上,远超蒙华铁路运距;第二,水运时速远远低于铁运时速;第三,海进江需要在长江口过驳,海轮换江轮,耗时较多。
结语:随着供给侧结构改革的深入,煤炭行业提前完成规划去产能任务,目前已由总量性去产能转为结构性去产能、系统性优化产能。在这个大前提下,国家大力支持“三西”地区释放先进产能,煤炭产能进一步向“三西”地区集中。蒙华铁路的建成将大力支撑“三西”地区的煤炭外运,同时改变华中三省原有煤炭调入格局,形成全新的煤炭运输通道,完善全国煤炭调运体系。
参考文献:
[1]湖北省、湖南省、江西省统计年鉴
